AC-DASH工法
オールケーシングとダウンザホールハンマを併用「AC-DASH工法」
-
KT-230240
-
第7016567号
ダウンザホールハンマの自由面削孔を利用し、
岩盤掘削の効率化を可能に!

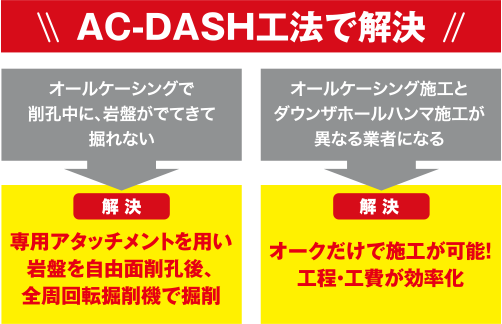

AC-DASH工法で解決
-
オールケーシングで削孔中に、
岩盤がでてきて掘れない効率化

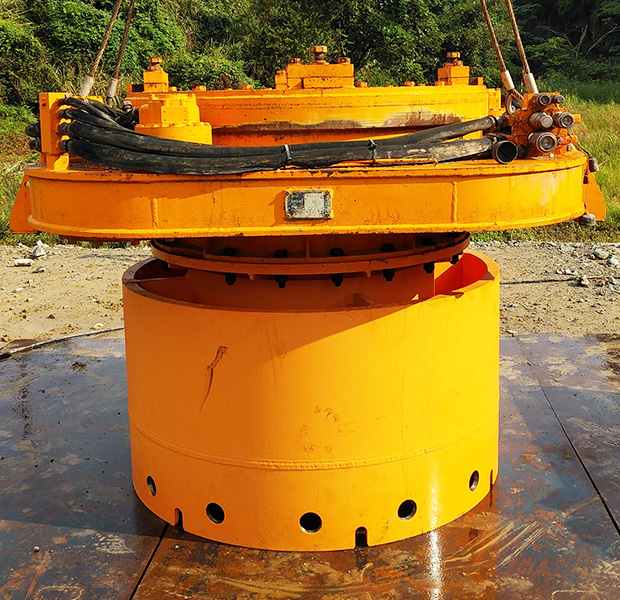

専用アタッチメントを用い
岩盤を自由面削孔後、
全周回転掘削機で掘削 -
オールケーシング施工業者と
ダウンザホールハンマ施工業者が異なる低コスト
オークだけで施工が
可能なため工程・工費が
効率化できる -
騒音対策が施された
工法だとありがたい環境対策
OAK-DASHハンマ(NETIS登録済)で
騒音を抑制現場測定結果(約30m地点)65.4dB
オールケーシングで削孔中に、
岩盤がでてきて掘れない、時間がかかるといった経験はありませんか?
AC-DASH工法(オールケーシング・ダッシュ工法)は、ダウンザホールハンマの自由面削孔を利用する効率的な工法です。

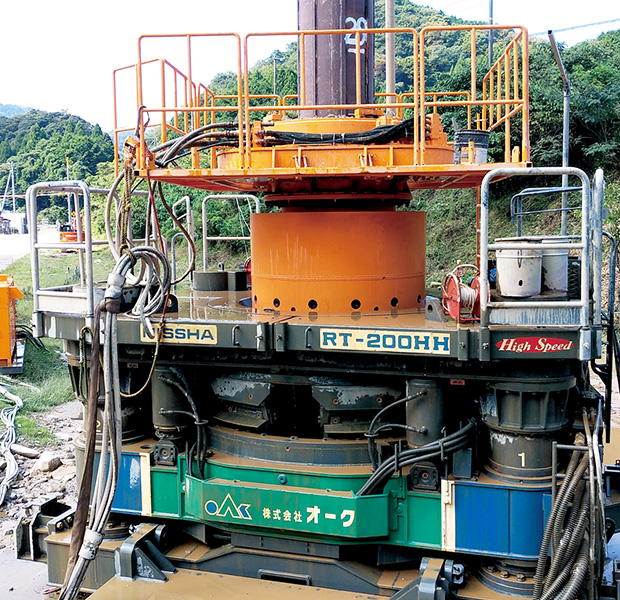

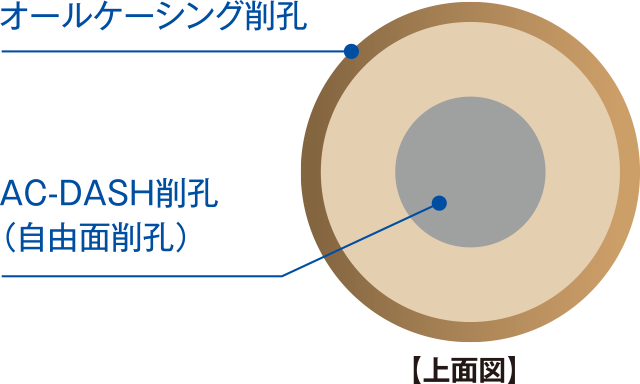

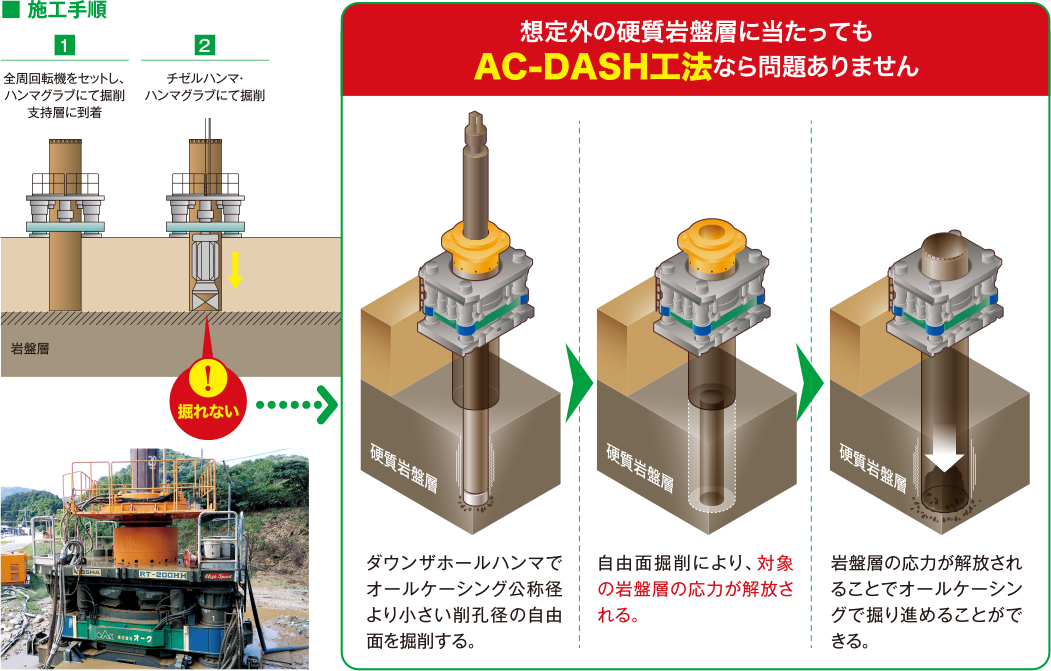

岩盤が出てきたら、ケーシングトップに専用アタッチメントを用いて大口径テーブルマシンをセットします。そして、大口径ダウンザホールハンマで岩盤を自由面削孔します。自由面削孔の効果で応力開放された岩盤は、全周回転掘削機で掘削が可能となります。
また、ダウンザホールハンマはすべて騒音対策を施したOAK-DASH仕様です。シンプルですが、ダウンザホールハンマを多種多様保有し、オールケーシング工法も自社施工できる、オークならではの工法だと考えております。

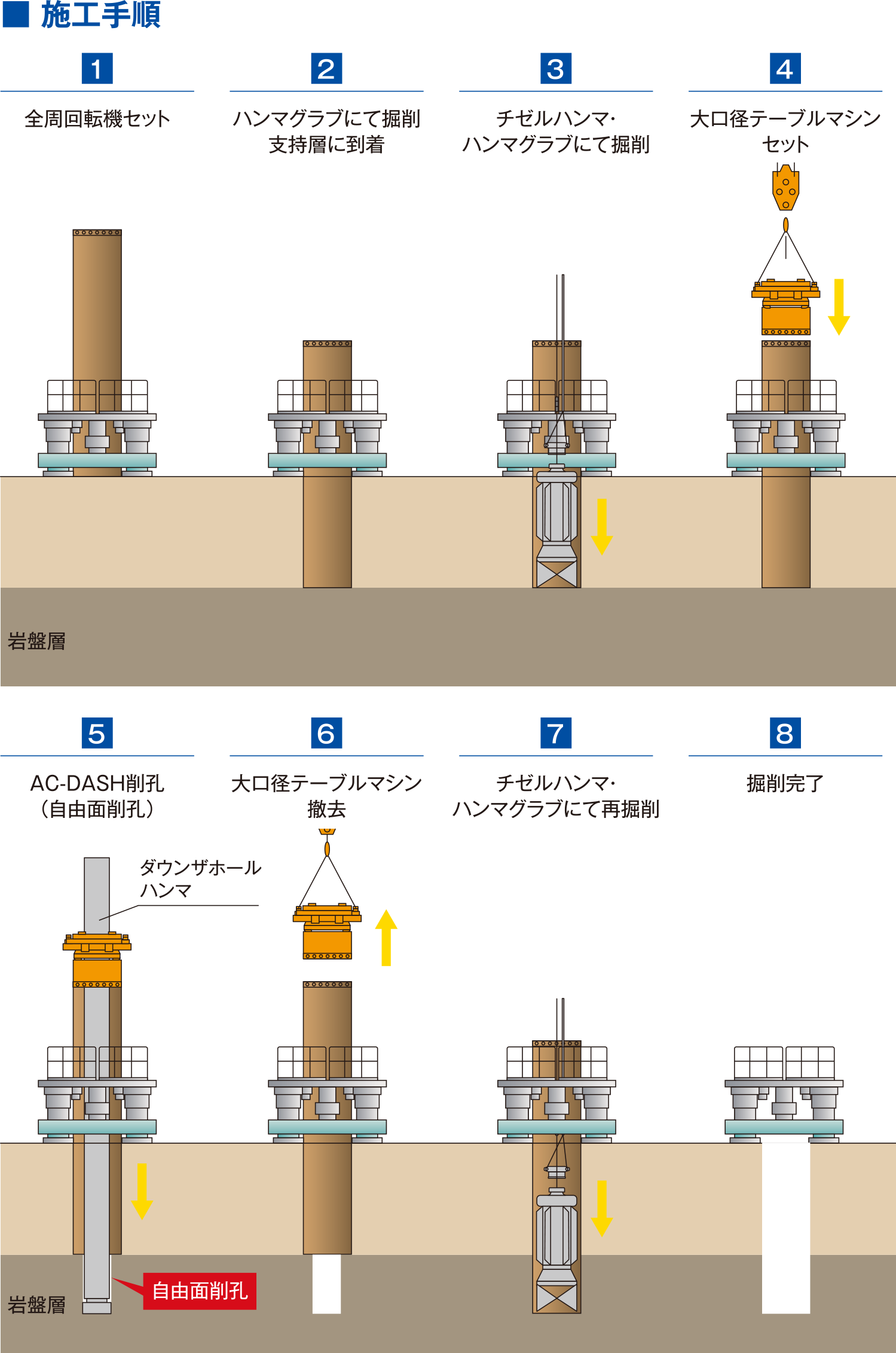

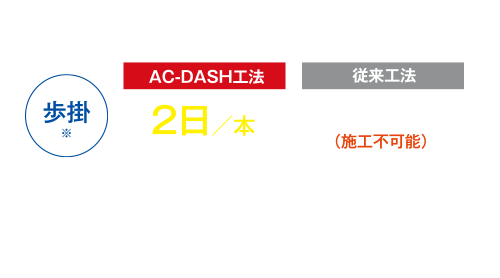

歩掛※の効率化
工事名: 諸寄高架橋下部工事(P1, P2)
AC-DASH工法
2日 / 本
従来工法
3日以上 / 本
(施工不可能)
※鉄筋籠建て込み、生コンクリート打設含む
- 場所打ち杭: φ1500mm, L=22m〜28m, N=24本
- 支持層: 花崗岩(CH級, 層厚2~6m)
- AC-DASH削孔径: φ830mm
工程短縮・コストダウンを実現するAC-DASH工法
-
全周回転掘削機を撤去せずにダウンザホールハンマをセットすることができる
-
オールケーシングで掘削が可能になる
施工実績
対象工法 | 全回転式オールケーシング工法 |
---|---|
適用範囲 |
孔径: Φ1200~2000 mm 深度: 50 mまで |
年 | 工事名 | 場所 | 発注者 | AC径 | DH径 | 杭長 | 岩級 |
---|---|---|---|---|---|---|---|
2022 |
(国)178号浜坂道路Ⅱ期 諸寄高架橋下部工事(P1,P2) |
兵庫県 |
但馬県民局 新温泉土木事務所 |
φ1500 | φ830 | 19.5~20.0 m |
CH級 花崗岩 |
2022 | 某民間施設 | 福井県 | 某民間企業 | φ1200 | φ830 | 49.5 m |
CL~CM級 凝灰岩 |
2023 |
南摩ダム本体建設工事 揚水機場基礎工 |
栃木県 | (独)水資源機構 |
φ1500 φ1800 |
φ830 | 7.8~11.0 m |
CL~CM級 変成岩 |
